1.【問答題】
某企業自籌資金新建的工業廠房項目,建設單位采用工程量清單方式招標,并與施工單位按《建設工程施工合同(示范文本)》簽訂了工程施工承包合同。合同工期270天,施工承包合同約定:管理費和利潤按人工費和施工機使用費之和的40%計取,規費和稅金按人材機費、管理費和利潤之和的11%計?。蝗斯べM平均單價按120元/工日計,通用機械臺班單價按1100元/臺班計;人員窩工、通用機械閑置補償按其單價的60%計取,不計管理費和利潤;各分部分項工程施工均發生相應的措施費,措施費按其相應工程費的30%計取,對工程量清單中采用材料暫估價格確定的綜合單價,如果該種材料實際采購價格與暫估價格不符,以直接在該綜合單價上增減材料價差的方式調整。
該工程施工過程中發生如下事件:
事件1:施工前施工單位編制了工程施工進度計劃(如圖3.1所示)和相應的設備使用計劃,項目監理機構對其審核時得知,該工程的B、E、J工作均需使用一臺特種設備吊裝施工,施工承包合同約定該臺特種設備由建設單位租賃,供施工單位無償使用。在設備使用計劃中,施工單位要求建設單位必須將該臺特種設備在第80日末租賃進場,第260日末組織退場。

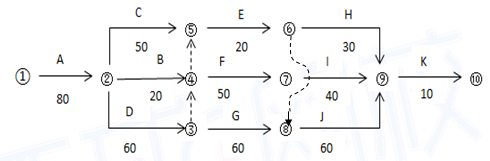

圖3.1 施工進度計劃(單位:天)
事件2:由于建設單位辦理變壓器增容原因,使施工單位A工作實際開工時間比已簽發的開工令確定的開工時間推遲了5天,并造成施工單位人員窩工135工日,通用機械閑置5個臺班。施工進行70天后,建設單位對A工作提出設計變更,該變更比原A工作增加了人工費5060元、材料費27148元、施工機具使用費1792 元;并造成通用機械閑置10個臺班,工作時間增加10天。A工作完成后,施工單位提出如下索賠:①推遲開工造成人員窩工、通用機械閑置和拖延工期5天的補償:②設計變更造成增加費用、通用機械閑置和拖延工期10天的補償。
事件3:施工招標時,工程量清單中Φ25規格的帶肋鋼筋材料單價為暫估價,暫估價價格3500元/t,數量260t,施工單位按照合同約定組織了招標,以3600元/t的價格購得該批鋼筋并得到建設單位確認,施工完成該材料130t進行結算時,施工單位提出:材料實際采購價格比暫估材料價格增加了2.86%,所以該項目的結算綜合單價應調增2.86%,調整內容見表3.1。已知:該規格帶助鋼筋主材損耗率為2%。

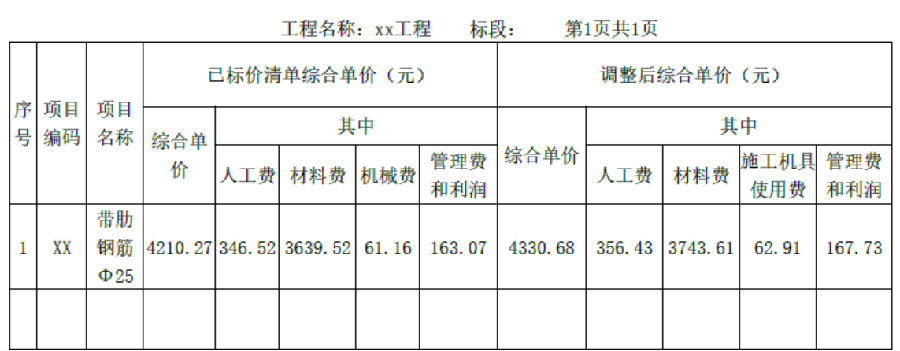

表3.1 分部分項工程量綜合單價調整表

事件4:根據施工承包合同約定,合同工期每提前1天獎勵1萬元(含稅),施工單價計劃將D、G、J工作按流水節拍30天組織等節奏流水施工,以縮短工期獲取獎勵。
問題:
1.事件1中,在圖3.1所示施工進度計劃中,受特種設備資源條件的約束,應如何完善進度計劃才能反映B. E. J工作的施工順序?為節約特種設備租賃費用,該特種設備最遲第幾日末必須租賃進場?說明理由。此時,該特種設備在現場的閑置時間為多少天?
2. 事件2中,依據施工承包合同,分別指出施工單位提出的兩項索賠是否成立,說明理由。可索賠費用數額是多少?可批準的工期索賠為多少天?說明理由。
3.事件3中,由施工單位自行招標采購暫估價材料是否合理?說明理由。施工單位提出綜合單價調整表(表3.1)的調整方法是否正確?說明理由。該清單項目結算綜合單價應是多少?核定結算款應為多少?

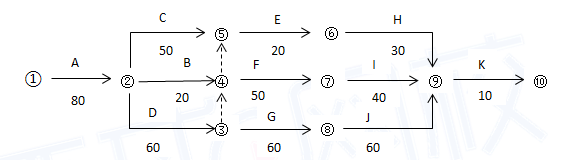

4.事件4中,畫出組織D. G. J三項工作等節奏流水施工的橫道圖;并結合考慮事件1和事件2的影響,指出組織流水施工后網絡計劃的關鍵線路和實際施工工期。依據施工承包合同,施工單位可獲得的工期提前獎勵為多少萬元?此時,該特種設備在現場的閑置時間為多少天?
微信號:hqwxjg1006
2024一级造价工程师《建设工程造价案例分析》真题及答案解析
2023一级造价工程师《建设工程造价案例分析》真题及答案解析
2022一级造价工程师《建设工程造价案例分析》真题及答案解析
一造专享丨24版vs13版标准新旧对比已拼640团 拼团
2025年一级造价师《案例分析(土建、安装)》教材对比明细 6.88MB 下载数 184 下 载
2025年一级造价师《安装计量》教材对比明细 473.18KB 下载数 128 下 载
2025年一级造价师《土建计量》教材对比明细 9.79MB 下载数 274 下 载
璇剧▼鍜ㄨ
鍞悗鏈嶅姟
