1.【問答題】
工程背景:

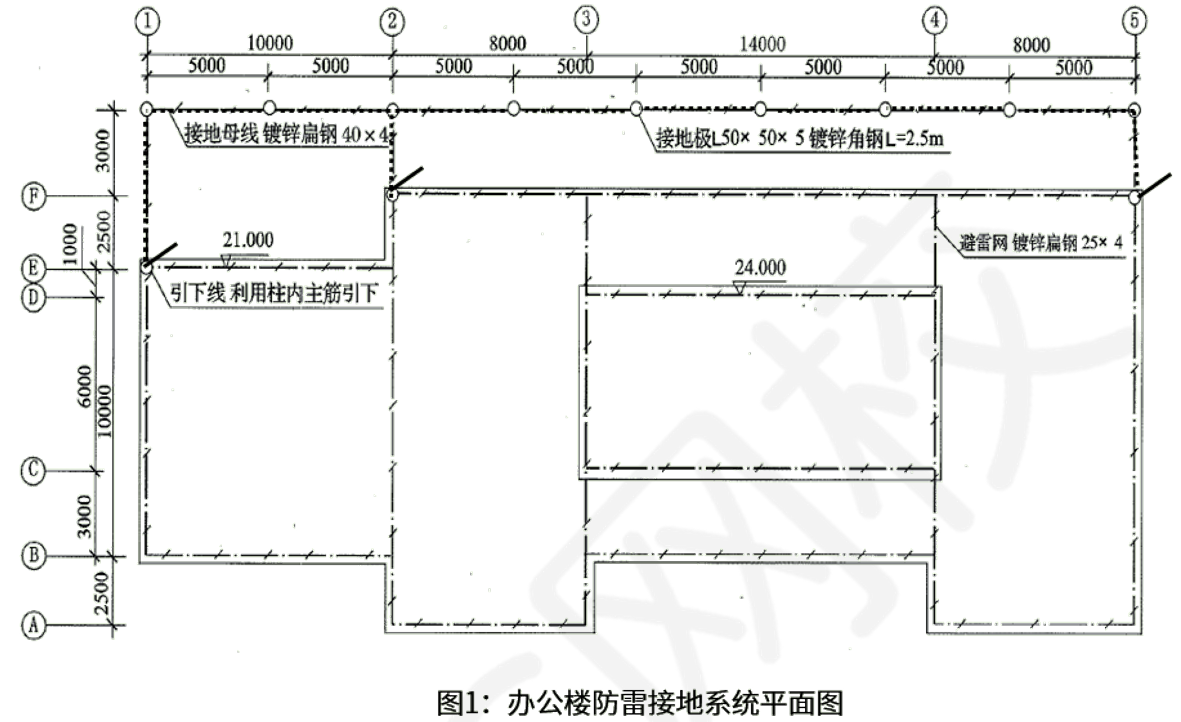

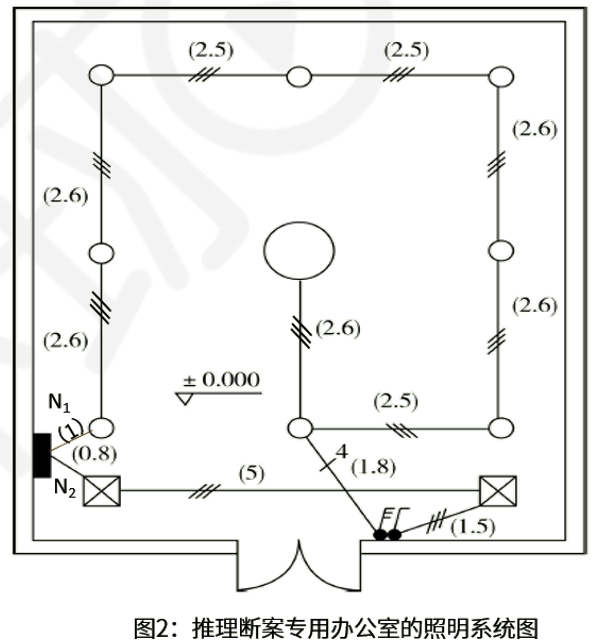

下圖為大偵探·福爾摩東的辦公樓防雷接地系統平面圖和推理斷案專用辦公室的照明系統圖。
圖1說明:
1.圖示標高以室外地坪為±0.00計算。不考慮墻厚,也不考慮引下線與避雷網、引下線與斷接卡子的消耗量。
2.避雷網均采用-25×4鍍鋅扁鋼,C軸-D軸/③-④部分標高為24m,其余部分標高均為21m。
3.引下線利用建筑物內主筋引下,每一引下線離地坪1.8m處設一斷接卡子。
4.戶外接地母線均采用-40×4鍍鋅扁鋼,埋深0.7m。
5.圖中標高單位以m計,其余均為mm。

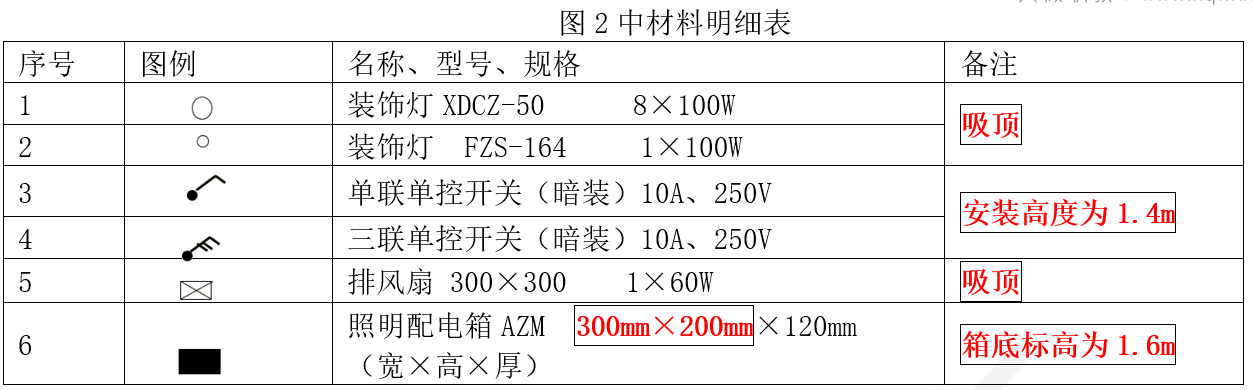

圖2說明:
①照明配電箱AZM電源由本層總配電箱引來,配電箱為嵌入式安裝。
②管路均為鍍鋅鋼管φ20沿墻、頂板暗配,頂管敷管標高為4.50m。管內穿阻燃絕緣導線ZRBV-1.5mm2。
③配管水平長度見圖示括號內數字,單位為m,從照明配電箱AZM引出N1和N2回路:均采用ZRBV-3×1.5mm2。
【問題】

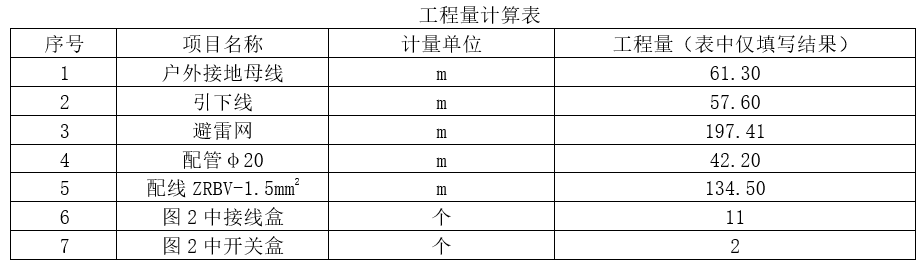

1.按照背景資料和圖中所示內容,根據《建設工程工程量清單計價規范》(GB50500-2013)和《通用安裝工程工程量計算規范》(GB50856-2013)的相關規定,填寫“工程量計算表”并在空白處寫出計算過程。
(計算結果保留兩位小數)

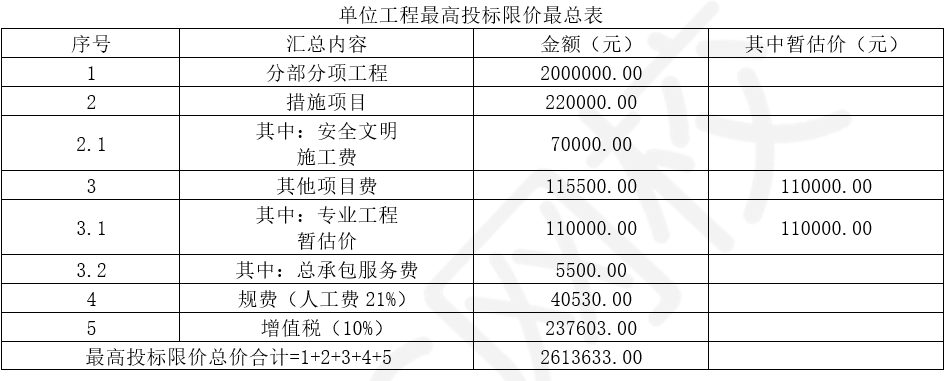

2.假定該工程分部分項工程費為2000000.00元;單價措施項目費150000.00元,總價措施項目僅考慮安全文明施工費,安全文明施工費按分部分項工程費的3.5%計??;其他項目考慮其他專業工程暫估價為110000.00元(另計5%總承包服務費);人工費占比分別為分部分項工程費的8%、措施項目費的15%;規費按照人工費的21%計取,增值稅稅率按10%計取。在表中列示計算安全文明施工費、措施項目費、人工費、總承包服務費、規費、增值稅;并在“單位工程最高投標限價匯總表”中編制該工程最高投標限價。
(上述問題中提及的各項費用均不包含增值稅可抵扣進項稅額,所有計算結果均保留兩位小數)
微信號:hqwxjg1006
2024一级造价工程师《建设工程造价案例分析》真题及答案解析
2023一级造价工程师《建设工程造价案例分析》真题及答案解析
2022一级造价工程师《建设工程造价案例分析》真题及答案解析
一造专享丨24版vs13版标准新旧对比已拼632团 拼团
2025年一级造价师《案例分析(土建、安装)》教材对比明细 6.88MB 下载数 165 下 载
2025年一级造价师《安装计量》教材对比明细 473.18KB 下载数 120 下 载
2025年一级造价师《土建计量》教材对比明细 9.79MB 下载数 262 下 载
课程咨询
售后服务
