1.【問答題】
某施工單位與建設單位按《建設工程施工合同(示范文本)》答訂了固定總價施工承包合同,合同工期390天,合同總價5000萬元。合同中約定管理費、利潤為人材機費用之和的20%;規費費率為5%,取費基數為人工費與機械費之和;增值稅稅率為9%。

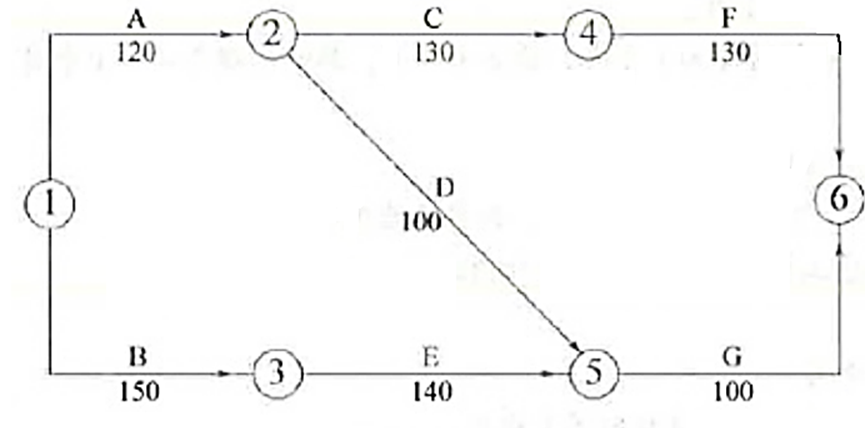

施工前施工單位向工程師提交了施工組織設計和施工進度計劃(圖4.1,單位:天)。
圖 3-1 施工進度計劃(單位:天)
該工程在施工過程中出現了如下事件:
(1)因地質勘探報告不詳,出現圖紙中未明的地下障礙物,處理該障礙物導致工作A持續時間延長10天,增加人工費2萬元、材料費4萬元、機械費3萬元(含所有自有機械和租賃機械)。
(2)基坑開挖時因邊坡支撐失穩坍塌,造成B工作的持續時間延長15天,增加人工費1萬元、材料費1萬元、機械費2萬元(含所有自有機械和租賃機械)。
(3)工作C開工時,因不可抗力而引起施工單位的供電設施發生火災,使工作C持續時間延長10天,增加人工費1.5萬元、其他損失費5萬元(含規稅)。
(4)結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30天。
(5)因施工期間鋼材漲價而增加材料費7萬元。
針對上述事件,施工單位按程序提出了工期索賠和費用索賠。
問題:
1.按照?qǐng)D4.1的施工進度計劃,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工?
2.對于施工過程中發生的事件,施工單位是否可以活得工期和費用補償?說明理由。
3.施工單位可以獲得的工期補償是多少天?說明理由。
4.施工單位租賃土方施工機械用于工作A、B,日租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?(保留2位小數)
5.承包人總共可獲得的索賠款項為多少?(保留2位小數)
微信號:hqwxjg1006
2024一级造价工程师《建设工程造价案例分析》真题及答案解析
2023一级造价工程师《建设工程造价案例分析》真题及答案解析
2022一级造价工程师《建设工程造价案例分析》真题及答案解析
一造专享丨24版vs13版标准新旧对比已拼640团 拼团
2025年一级造价师《案例分析(土建、安装)》教材对比明细 6.88MB 下载数 184 下 载
2025年一级造价师《安装计量》教材对比明细 473.18KB 下载数 128 下 载
2025年一级造价师《土建计量》教材对比明细 9.79MB 下载数 274 下 载
闂佽崵濮村ú銈嗘櫠娴犲鐓濆┑鍌溓瑰浠嬫煏婵犲海鍘涢柛銈忔嫹
闂備礁鎽滈崕鎰板窗閺嶎厼绠栨俊銈呮噹鐎氬鈧箍鍎遍幊搴綖閿燂拷
